海南CZ2海上风电示范项目二期主体工程开局顺利、起步向好利好
2026-05-01 19:09:17
分享
文章提及标的
绿色电力--
风电--
能源--

追风逐日启新程,筑绿向新再出发!

2026年,公司新能源(850101)建设步伐加快。为集中展现公司在新能源(850101)领域的开拓与攻坚成果,“追新”宣传专栏全新升级再启航。专栏将聚焦公司系统重点在建、体量较大、示范效应突出的新能源(850101)项目,全景式、多维度、深层次记录项目拔节生长的奋进足迹。

锁定“追新”专栏,一同见证公司建设绿色电力(885936)先锋企业崭新篇章!

潮起海之南,奋进正当时。在“五一”国际劳动节之际,海南新能源(850101)的建设者们以坚守致敬劳动,以实干献礼佳节,在海南北部湾海域战风斗浪、追风逐绿。

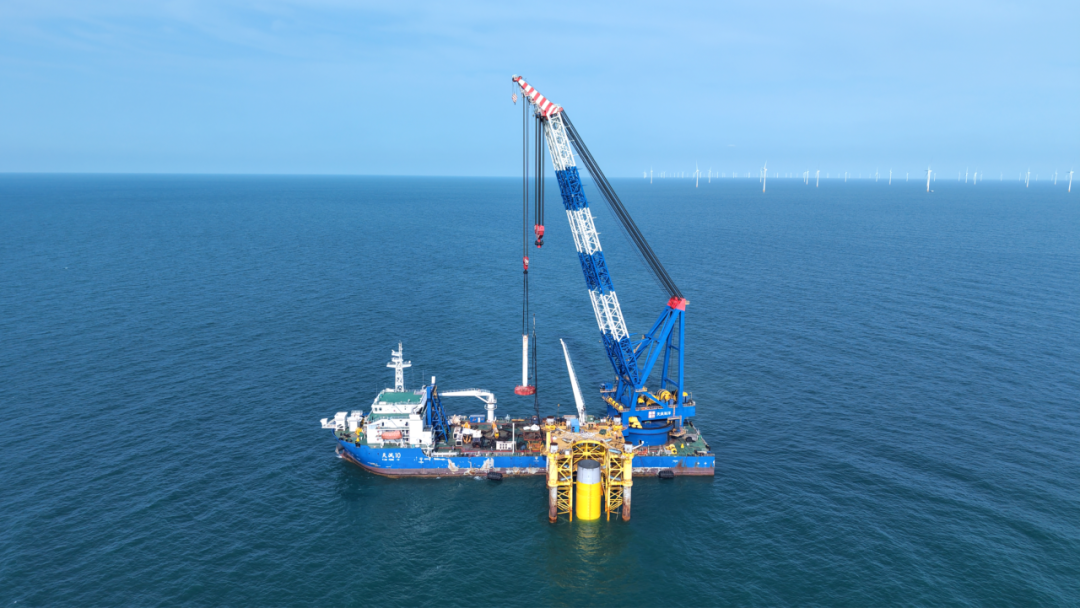

4月30日16时27分,随着海面沉稳有力的桩锤敲击声,申能海南CZ2海上风电(885641)示范项目二期主体工程首根钢管桩精准嵌入海底预定岩层,标志着工程正式迈入全面施工阶段。

争分夺秒备粮草

设备保供提速度

海南CZ2海上风电(885641)示范项目二期工期紧、任务重,设备保供成为决定工期的“咽喉要道”。海南新能源(850101)项目团队系统总结一期建设经验,将问题清单优化为技术标准、把风险隐患转化成管控细则,全面筑牢质量防线。各专业靠前谋划、协同发力,同步开展前期技术交流与产能调研等工作,全链条守牢设备保供关口。

钢管桩、塔筒作为海上风机的关键构件,设备制造质量和进度缺一不可。负责设备管理的林菲辗转2000多公里靠前驻厂监造,紧盯关键工序和排产计划,全力打通设备运输堵点,实现首批钢管桩到场时间较周边项目领先1个月。

为加快施工船舶就位,团队建立船舶动态“日报告”制度,实时跟踪位置与航速、预判延误风险,联动海事和港口打通进港靠泊堵点,制定恶劣天气备用方案,确保船舶即到即干。

这套“靠前监造+动态管控+多方联动”的保供模式,抓实设备保供,为主体工程全面开工备足“粮草”。

精研细琢优方案

从严管控保安全

项目二期施工海域岩层分布交错、地质复杂,部分风机基础首次采用吸力筒导管架结构,且单机装机容量达12MW,施工工艺与安全要求全面升级。

越是艰难险阻,越要奋勇向前!现场土建主管李利牵头多方优化沉桩方案,开展精度控制专项研讨,实行分钟级时序管控,反复组织全流程模拟推演,逐张核对图纸、逐个校准坐标、逐层复核地质,预判沉桩状态和地层穿透过程,确保施工过程规范可控。

交叉作业是项目安全管控的“硬骨头”,海南新能源(850101)安全环保部推行“分区管理+权责清单”,签订安全协议、厘清界面边界;严格落实“两个清单”“一机一档”等72张标准化表单,把安全规范嵌入每一道作业环节;依托基建数字化与安全可视化系统,实现船舶、人员、作业实时动态监控,让安全管理真正从“纸上”落到“海上”。

挺膺担当冲在前

实干聚力建新功

项目建设一线就是攻坚战场,海南新能源(850101)党员突击队冲锋在前,紧盯首桩沉放关键任务,把党旗牢牢插在海上施工一线,以“首战必胜”的斗志全速攻坚。

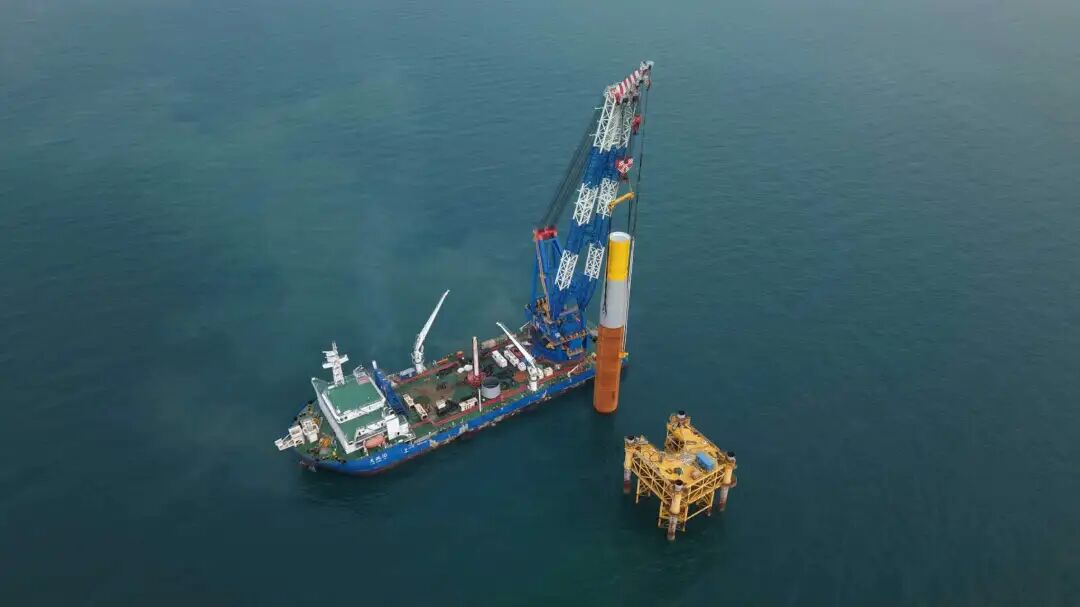

本次沉放的钢管桩长96米、直径10米、重达1937吨,相当于近33层楼高、1000台家用轿车的重量。建设者们分班值守、昼夜奋战,紧盯起吊翻桩、实时监测数据、精准把控锤击力度,每一步操作都沉稳有序、毫厘不差。连续作战之下,首根钢管桩顺利精准沉放到位。

海浪与锤击声交织,奏响最动人的劳动奋进曲。突击队队长林烁擦擦头上的汗珠难掩激动:“首桩告捷只是开始,我们必将一鼓作气、向下一个节点冲刺!”

筑梦“申”之蓝,聚风向绿行。申能海南CZ2海上风电(885641)示范项目二期全面施工的冲锋号已经吹响,海南新能源(850101)将以“起步就是冲刺,开局就是决战”的劲头,严守安全底线、严控工程质量、严抓施工进度,向着项目年底全容量并网目标全力进发!

免责声明:风险提示:本文内容仅供参考,不代表同花顺观点。同花顺各类信息服务基于人工智能算法,如有出入请以证监会指定上市公司信息披露平台为准。如有投资者据此操作,风险自担,同花顺对此不承担任何责任。
homeBack返回首页
不良信息举报与个人信息保护咨询专线:10100571违法和不良信息涉企侵权举报涉算法推荐举报专区涉青少年不良信息举报专区

浙江同花顺互联信息技术有限公司版权所有

网站备案号:浙ICP备18032105号-4
证券投资咨询服务提供:浙江同花顺云软件有限公司 (中国证监会核发证书编号:ZX0050)
AIME
举报举报
反馈反馈
