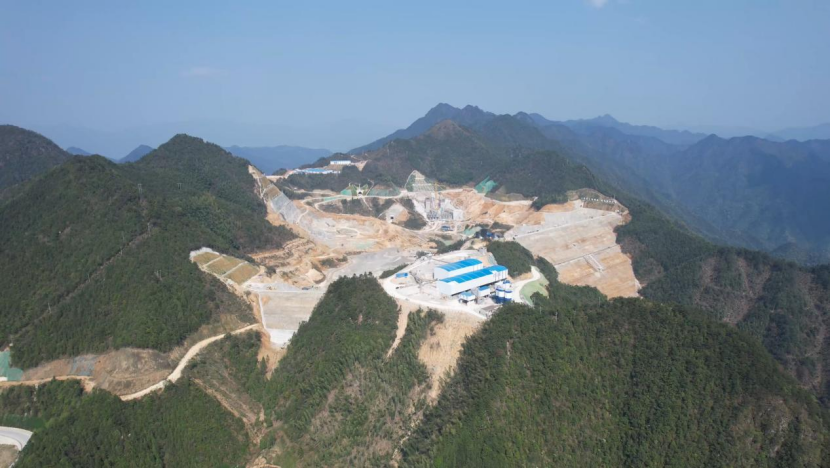

01近日,松阳抽水蓄能(885935)电站2号竖井贯通,实现引水系统全线贯通,标志着项目取得关键进展。

02松阳抽水蓄能(885935)电站总装机容量达1400兆瓦,由上水库、下水库等组成,是国家“十四五”重点能源(850101)项目。

03三峡建工联合多家单位创新应用700米级超深竖井智能作业装备,核心设备“天工号”掘进效率提升10倍。

04“天工号”创造最大月掘进进尺278.28米纪录,通过5g(885556)传感器(885946)实现井下数据实时传输与智能操控。

05松阳电站计划2027年9月首台机组投产,建成后将提升区域电网安全及清洁能源(850101)消纳能力。

以上内容由传播大模型和DeepSeek生成,仅供参考

近日,继1号竖井于2025年底贯通后,国家“十四五”规划重点能源(850101)项目——松阳抽水蓄能(885935)电站2号竖井也顺利贯通。至此,两条引水竖井实现全线贯通。

松阳抽水蓄能(885935)电站总装机容量达1400兆瓦,由上水库、下水库、输水系统、地下厂房和地面开关站等建筑物组成,其引水系统采用一级竖井布置,1号和2号竖井深度均为637米,相当于将两幢200多层的高楼垂直嵌入山体。

在超深、复杂地层中施工,面临断层、涌水、通风、出渣等一系列技术挑战。三峡建工联合中国电建(601669)、北方重工,创新应用了我国自主研发的首套700米级超深竖井智能作业装备。三峡建工松阳公司总经理孙会想介绍,该套装备的核心是重达480吨的“天工号”全断面竖井掘进机。“天工号”采用独特的锥形刀盘设计,能够自适应复杂岩层条件,并通过五层平台集成布置,融合推进、支护、供水、电气控制、激光导向、消防及5g(885556)通讯网络等子系统,实现了“井下无人、井上操控”的智能成井模式。

施工中,“天工号”表现优异:2号竖井创造了最大月掘进进尺278.28米的行业纪录,施工效率较传统方式提升10倍。“我们通过5g(885556)通信网络和上百个传感器(885946),将井下数据实时传回指挥中心,指导掘进操作,实现了作业全程可视、可控、可追溯。”孙会想表示。

随着两条最深竖井的贯通,松阳抽水蓄能(885935)电站建设将转入金属结构及机电设备安装新阶段。按计划,该电站将于2027年9月实现首台机组投产发电,全面建成后将主要承担电网调峰、填谷、调频及紧急事故备用等任务,对保障区域电网安全稳定运行、提升清洁能源(850101)消纳能力具有重要意义。

5月12日,浙江日报2版刊发

免责声明:风险提示:本文内容仅供参考,不代表同花顺观点。同花顺各类信息服务基于人工智能算法,如有出入请以证监会指定上市公司信息披露平台为准。如有投资者据此操作,风险自担,同花顺对此不承担任何责任。
homeBack返回首页
不良信息举报与个人信息保护咨询专线:10100571违法和不良信息涉企侵权举报涉算法推荐举报专区涉青少年不良信息举报专区

浙江同花顺互联信息技术有限公司版权所有

网站备案号:浙ICP备18032105号-4
证券投资咨询服务提供:浙江同花顺云软件有限公司 (中国证监会核发证书编号:ZX0050)
AIME
举报举报
反馈反馈
