4个多月,100多个日夜,一场提升设备可靠性的“攻坚战”悄然收官。没有庆功宴,没有大红花,只有一次成功的并网和满屏合格的数据。
“成功了!一次并网!”
近日,甘肃电投大容公司花园电站中控室里传来一阵欢呼。3号机组A级检修圆满完成,机组一次并网成功,各项运行参数全部达到优良标准。这标志着这台运行多年的“老机组”,经过彻底“诊疗”,重新焕发出强劲动能。
主动作为,对核心设备实施“根治性手术”
随着运行年限增长,花园电站3号机组部分核心部件性能出现衰减,尤其是发电机定子绝缘性能逐年下降,成为影响机组安全稳定运行的潜在风险。为彻底消除隐患,实现设备本质安全,大容公司果断决策,在今年启动了花园电站3号机组A级检修,对机组核心部件进行更换升级。

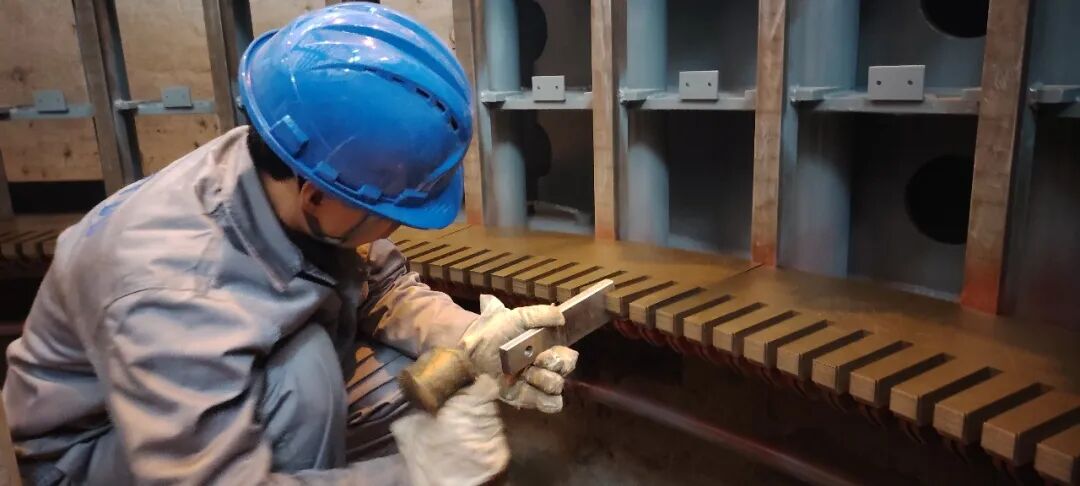

此次A级检修,直接将3号机组的定子线棒及冲片全部拆除,换新重装、一片一片压紧。随后严格执行线棒嵌装、端部固化绑扎、绝缘耐压交接试验等全流程控制措施,一道工序接着一道,不放过任何一个细节,彻底解决了定子核心安全隐患。

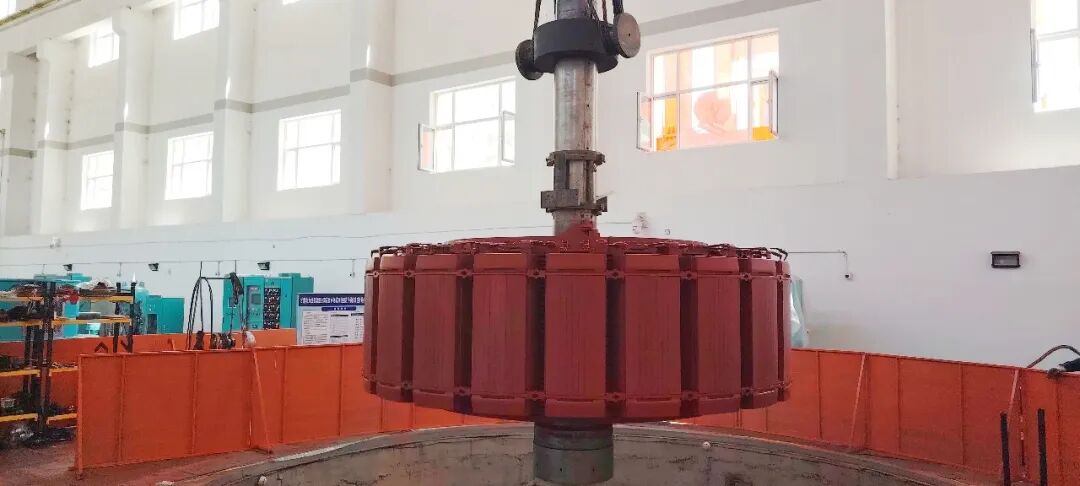

“这就像给心脏换瓣膜,拆得干净,才能装得踏实。”现场负责人打了个比方。同步进行的,还有主机系统的深度“体检”——导轴承、水轮机转轮、主轴密封、导水机构全部解体,制动器密封、接力器密封、主轴密封、导叶轴套等部件全面更换,磨损的导叶、顶盖、底环气蚀部位返厂加工修复。长期存在的机组“蠕动”问题,也在此次大修中一并解决,机组运行工况得到全面优化。
一场没有“暂停键”的百日奋战
“早上七点到现场,晚上九点往回走,中间吃饭都是在工位上扒两口。”检修班长老赵回忆说,最难的是定子叠片那几天,一蹲就是几个小时,站起来腿都是麻的。党员骨干带头扛最累的活。有限空间作业、高空吊装、动火、临时用电……每一个高风险环节,都有安全监督员全程旁站。
“老田,安全带挂好!”
“收到收到,我知道你盯着我呢。”
这样的对话,每天都在现场循环播放。质量管控更是“强迫症”级别——每一道工序都要复核数据,每一项配件都要查验质量。严格执行“完工一项、验收一项、合格一项、闭环一项”的三级验收制度,定子叠压、转子回装等关键工序精度达到毫米级。检修全过程实现了“零违章、零伤害”的安全目标。
一次成功,夯实安全生产根基
盘车、回装、瓦间隙调整、启机、空载试运行、并网带负荷……所有环节,全部一次成功。而这一次并网成功的背后,是无数个默默坚守的日夜。最终数据显示:定子绝缘电阻、铁芯温度、振动摆度、轴瓦温度等核心参数全部达标,设备健康等级实现提档升级。
“以前开机前心里打鼓,现在放心了。”运行值长的这句话,大概是对这次大修最好的评价。
大容公司花园电站3号机组的“焕新”,不仅提升了设备健康水平,更让电站迎峰度夏、电力(562350)保供多了一份硬底气,为公司高质量发展筑牢了安全根基。(钱晶高凌远)
