6月23日,集团所属浙江二建承建的新疆吉木萨尔2×350MW热电联产项目干煤棚网架主体工程完工。这座建筑面积约3.7万平方米、最大跨度100米的拱形网架结构圆满落地,标志着项目核心施工节点达成,工程建设重心正式转移至输煤系统设备安装,也为机组按期投产、提升区域能源(850101)保障能力奠定坚实基础。
科学统筹破解拼装难题

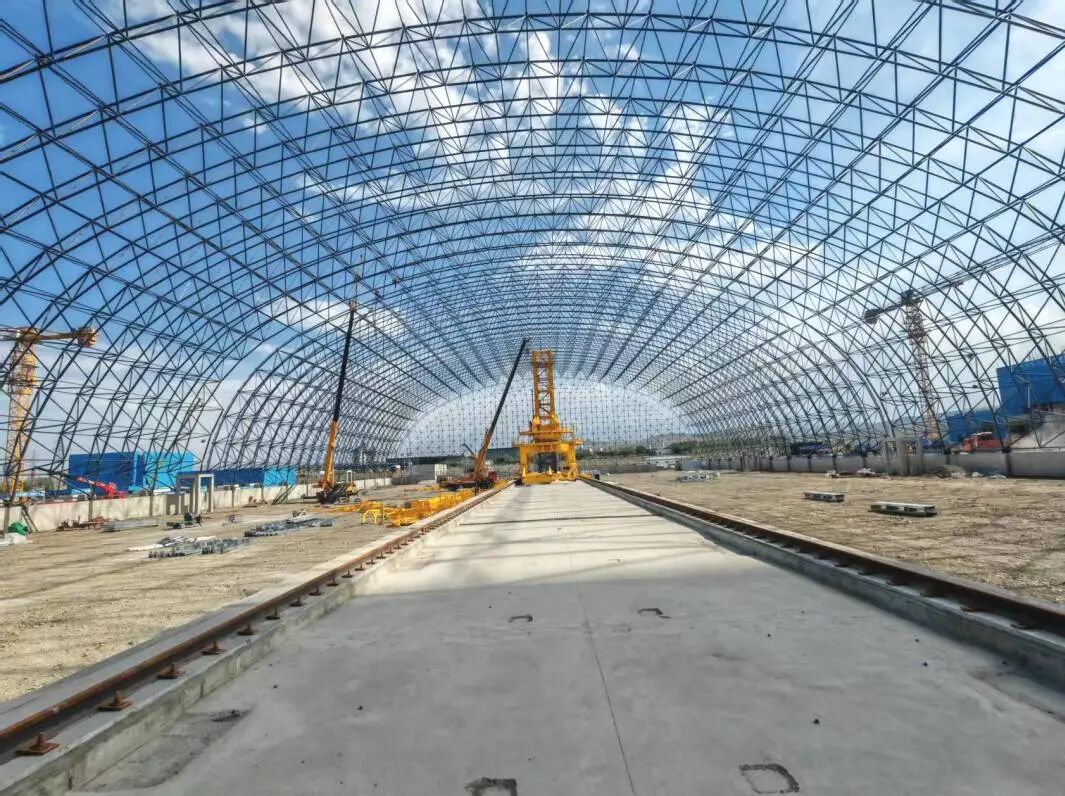

拼装施工

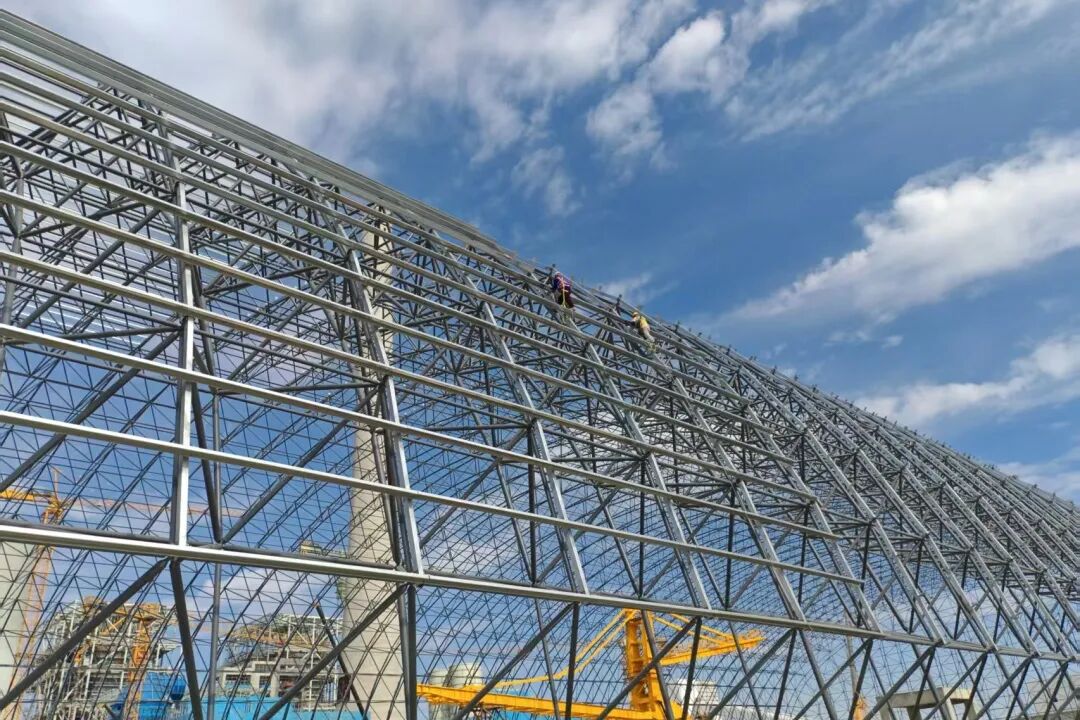

分块吊装施工
大跨度拱形网架施工是项目建设中的关键环节。该项目干煤棚网架纵向总长185米,横向净跨度100米,最大安装高度33.2米,总重量达900.18吨,结构跨度大、安装精度要求高。同时,网架高空拼装作业集中,三维空间结构复杂,杆件与球节点数量繁多,叠加现场多工种交叉作业、施工空间受限等因素,对现场组织协调和施工质量控制提出较高要求。
针对多专业交叉、作业面受限带来的施工组织难题,项目团队提前谋划、精细部署,编制专项施工方案,细化各工种施工分工,严格执行施工报审流程,合理划分作业区域,有序完成作业面移交,有效规避工序冲突、场地闲置等问题,最大限度保障施工连续性,提升整体施工效率。
大跨度钢结构网架施工中,拼装误差和焊接收缩变形易造成结构累积偏差、支座偏移等质量风险。针对这一技术难题,项目技术负责人韦爱彬凭借多年电力行业施工管理经验,带领项目团队深入分析施工特点,梳理过往施工中易出现的构件错位、拼接间隙不均、焊后支座收缩偏移等问题,牵头定制标准化拼装工艺,确立“校正到位、由中及边”的施工原则。
施工过程中,项目团队严格落实从中间向两边分段拼装的施工方案,逐步完成杆件安装、节点连接及整体校正。技术人员全程跟踪关键节点,利用高精度测量仪器对每一处拼接点位、杆件标高及轴线位置进行实时监测与校正;同时优化焊接工艺和施焊顺序,严格控制焊接温度、速度及焊缝质量,针对性降低焊接收缩带来的结构偏差,确保网架结构精准成型。
优化施工工艺确保精度安全

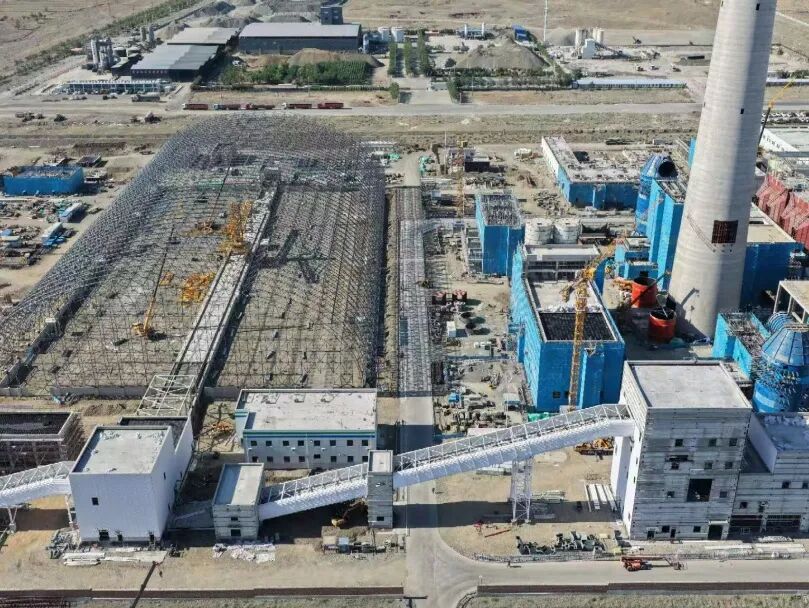

网架施工现场
网架主体施工阶段,项目屋面网架覆盖面积广、结构复杂,杆件排布密集,散装及高空对接作业集中,安装精度控制和高空施工安全成为影响网架成型质量的关键因素。
为攻克这一难点,项目团队结合现场实际,运用“起步跨分块吊装+高空悬拼”组合施工工艺。相较于传统整体吊装施工方式,本次新工艺有效减少大型起重设备台班投入,省去大量临时高空支架搭设工序,在保障施工安全、工程质量双达标的前提下,进一步压缩施工工期。
在精度与安全管控方面,项目部搭建完善的二、三级全覆盖测量控制网,全面覆盖网架所有控制节点,依托全站仪全程动态跟踪监测施工全过程,实时把控结构安装误差,发现偏差超标立即整改校正,杜绝误差累积。同时,严格划分施焊、安装作业分区,遵循最优施工顺序作业,有效控制高空散装安装应力,依托资深铆工班组精工实操,最大限度减小结构累积变形,全方位筑牢工程质量与施工安全双重防线。
全体参建人员攻坚克难、昼夜奋战,仅用时36天便圆满完成全部钢网架拼装合拢作业,顺利兑现关键工期节点。
数字赋能验收筑牢品质根基
在现场实体验收环节,项目部主动协同监理单位开展,全过程运用数字化智能验收工具,针对性破解传统人工验收精度欠缺、作业低效、数据归档不全等问题,全面提升工程验收的精准度与规范性。
验收工作运用三维坐标拟合验收技术,对网架结构、球节点等关键点位进行全方位坐标采集,通过专业软件搭建三维实体模型,与设计模型进行精准比对,直观判定构件进场及安装尺寸偏差,实现工程验收的标准化、数字化、精细化。
经实测验收,项目焊缝宽度超出坡口边缘2毫米(标准之内),焊缝高度稳定控制在4至6毫米的标准区间;网架构件表面完好洁净,无破损、凹陷等质量问题,构件装配精准、编号对位无误,各项指标均达标,赢得业主及监理高度认可。
此次数字化验收不仅实现了对大跨度网架安装质量的精准把控,也为复杂钢结构工程质量管理提供了可复制、可推广的实践经验。
