金秋十月,贺兰山下攻坚奋进氛围浓厚。10月19日至22日,贺兰山运维区域阿左旗风电(885641)场顺利完成110kV升压站全站停电年度检修工作。面对工期紧凑、作业面广、交叉施工多、安全风险高的重重考验,场站以党建引领安全生产,依托“党员突击队”冲锋在前,全体干部职工连续奋战80小时,高效圆满完成各项检修任务,为设备迎峰度冬、冲刺年度生产目标筑牢坚实保障。
本次全站停电检修计划工期84小时,场站自我加压、严控节点,将完工时限压缩至80小时。检修工作涵盖设备常规预试、全面清扫、隐患消缺等常规作业,同时同步开展110kV贺银线78公里全线逐塔检修、#1主变有载调压开关更换等重点非标技改项目。
为保障检修工作高质高效开展,10月18日,场站提前召开检修专项动员会,明确攻坚任务、安全规范和时间节点。会议确立检修“三个一”攻坚目标,正式组建“党员突击队”,从运维、检修班组及外委单位抽调骨干党员,充实各专项作业小组,让党员力量扎根检修关键岗位,以“党建红”筑牢安全生产防线。

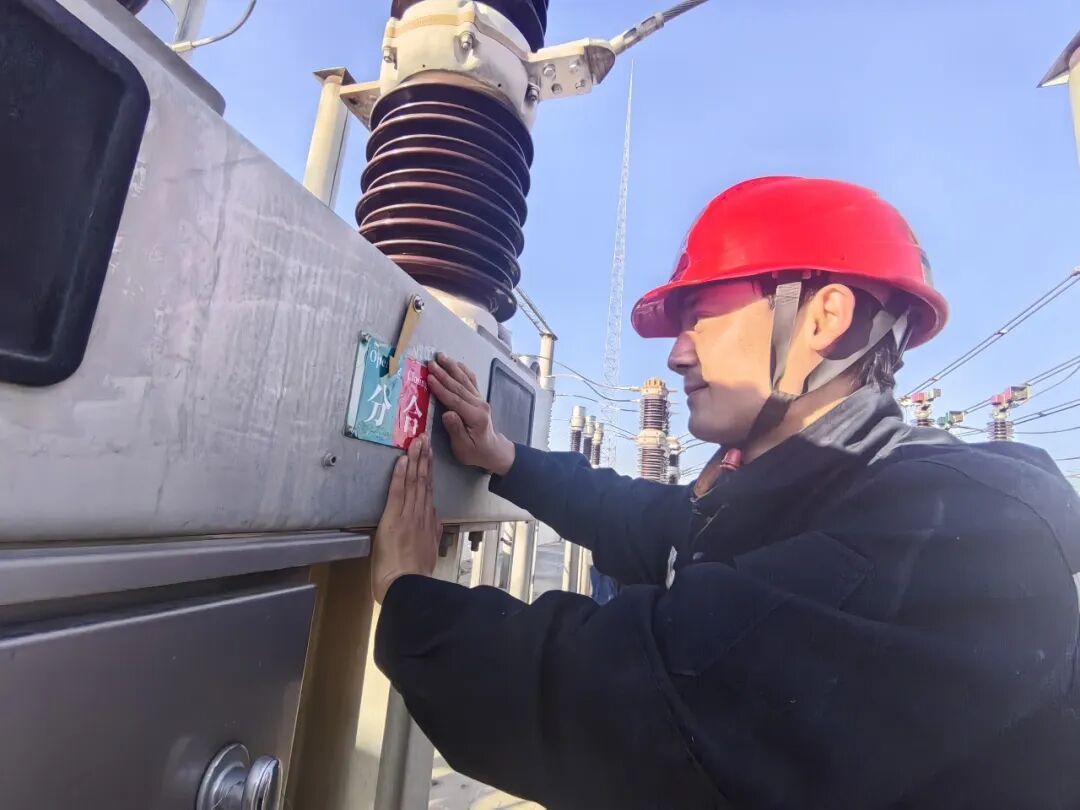

检修期间,党员骨干亮身份、当先锋、作表率,全方位把控作业安全与施工质量。党员带领安全监督小组全程驻守现场,对各作业面开展全天候巡查,严格核查接地线布设、严守“两票三制”制度,紧盯高空、电气作业等高风险环节,织密全员、全过程、全方位安全防护网。
在核心设备检修现场,“党员突击队”核心成员带队攻坚#1主变有载调压开关更换核心工序,严格规范放油、拆盖、吊芯、清洗、回装全流程精细作业,精准把控设备“心脏”检修质量。同时,高效完成设备锈蚀治理、直流操作电源逆变电源更换等消缺工作,全程监护接线安装与设备调试,保障设备保护功能、采样精度零失误。
外线检修战线同样捷报频传,“党员突击队”顺势攻坚,对78公里贺银线及35kV集电线路逐基逐塔排查检修,高质量完成96基集电线路终端杆专项检修、13基杆塔缺陷治理,彻底清除线路安全隐患,筑牢电网冬季稳定运行屏障。

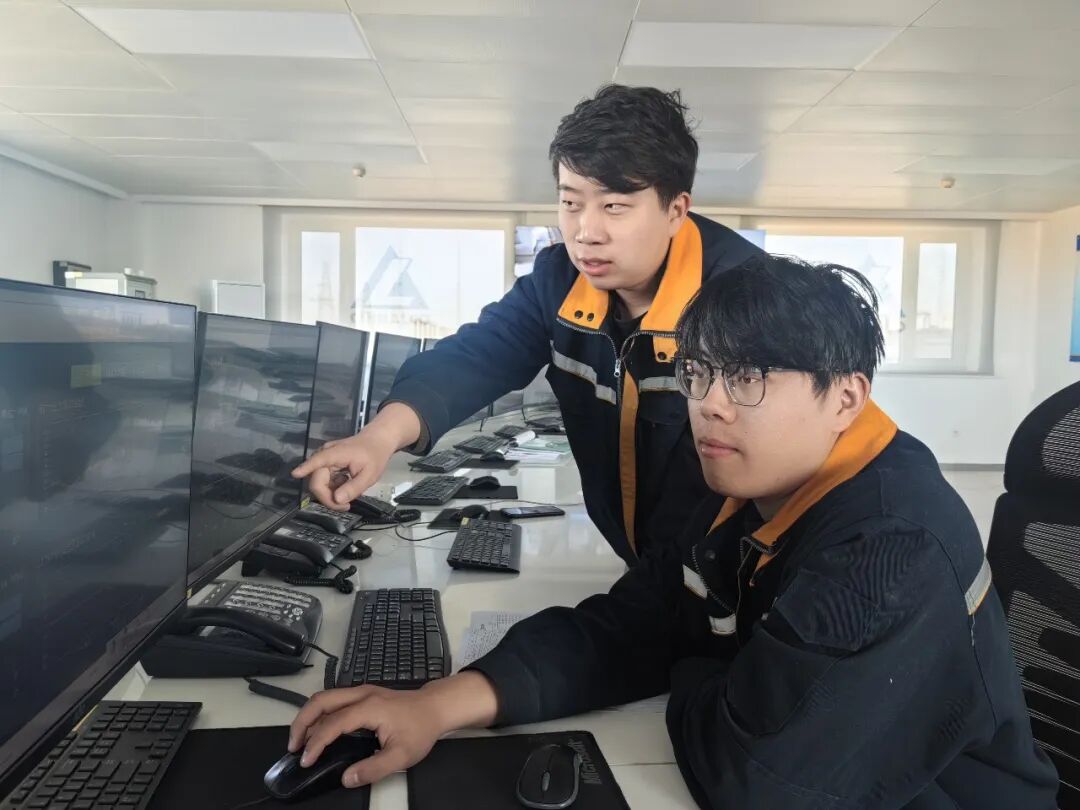

此外,场站同步抓实后勤保障与现场管控,通过每日早晚例会复盘进度、攻克难点,实现问题日清日结。提前配齐检修物资、安全器具与应急药品,对关键工序全程影像留痕,保障作业流程规范可追溯,为检修工作顺利推进保驾护航。
10月22日16时,全部工作票顺利终结,现场人员、工器具全部撤离,安全措施全部拆除。在调度指令下,场站各系统成功顺利送电,风机再度平稳运转。此次80小时的极限攻坚,充分彰显了党员突击队攻坚克难的硬核战斗力。下一步,贺兰山运维区域将以最优设备工况、最佳奋斗姿态,全力冲刺全年安全生产目标。
