全力推进!云阳建全抽水蓄能电站最新画面→

来源:云阳微发布 2026-01-04 22:08:35
  • 利空
  • 利空
  • 中性
  • 利好
  • 利好
意见反馈

  新年伊始

  国家“十四五”重点工程

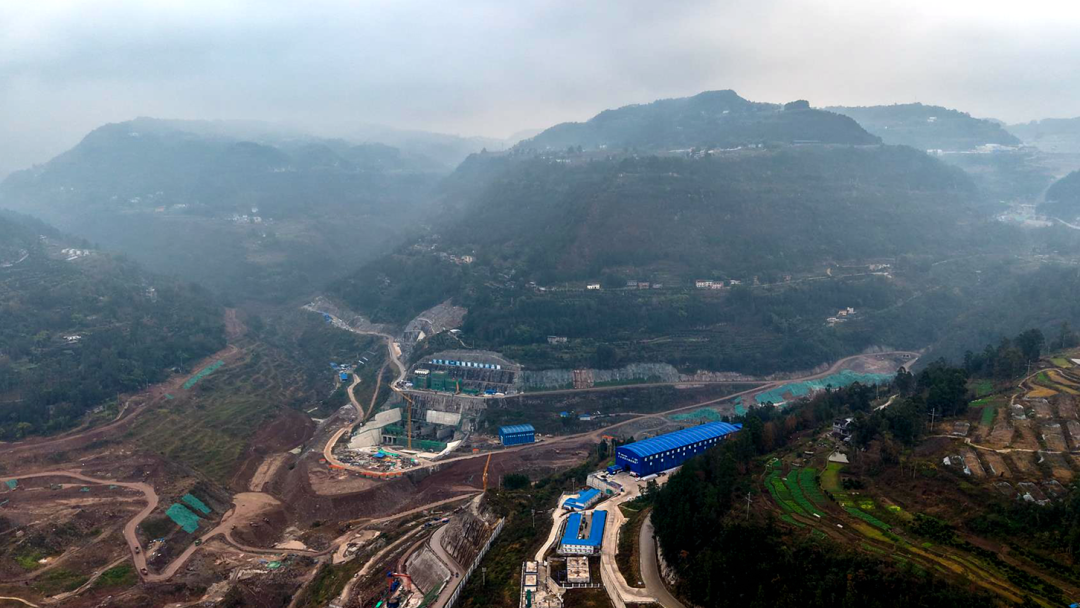

  云阳建全抽水蓄能电站建设现场一片繁忙

  千余名建设者奋战地下百米深处及水库工区

  全力推进工程关键节点

  向着2027年首台机组发电目标加速迈进

  1月4日

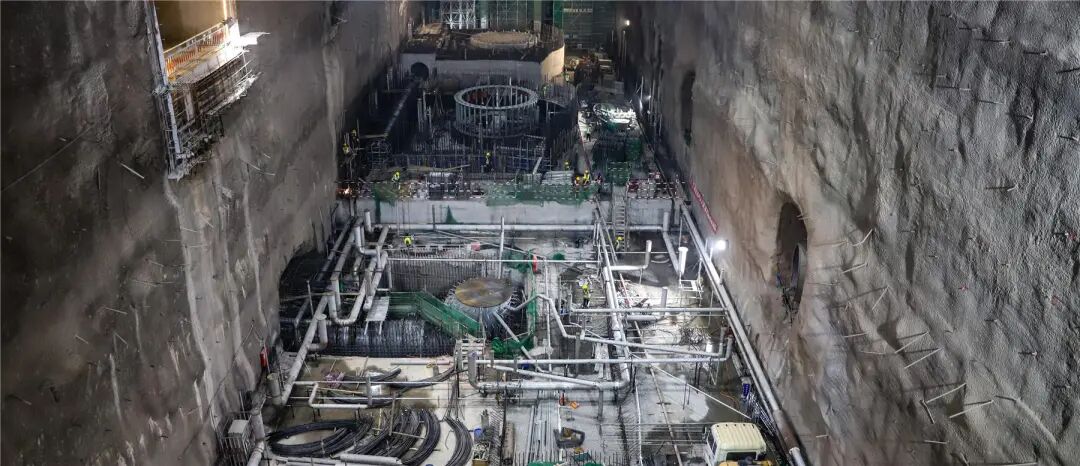

  在电站“心脏”——地下厂房施工现场

  各项作业正同步高效展开

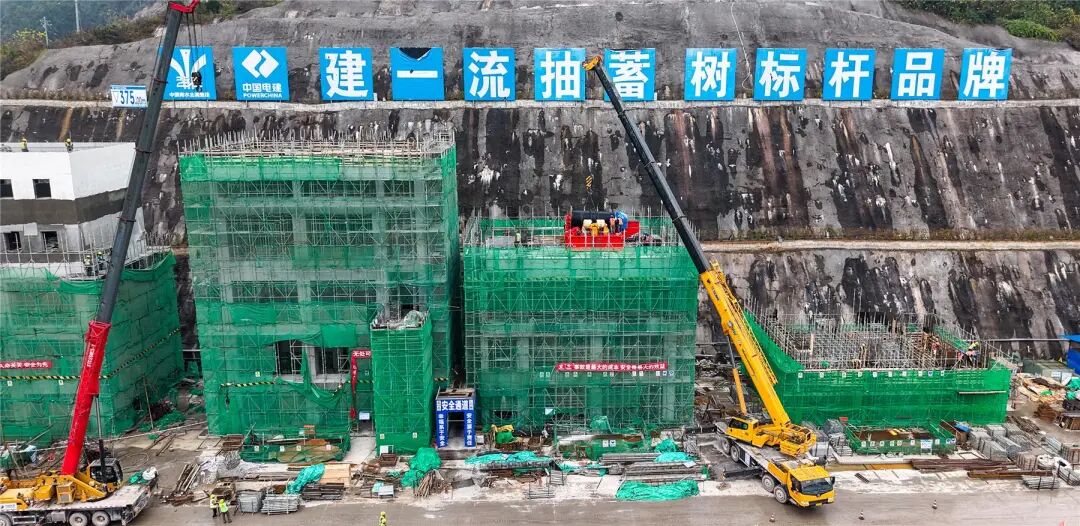

  副厂房结构施工已完成过半

  1号机组进入蜗壳试拼装阶段

  预计1月15日具备吊装条件

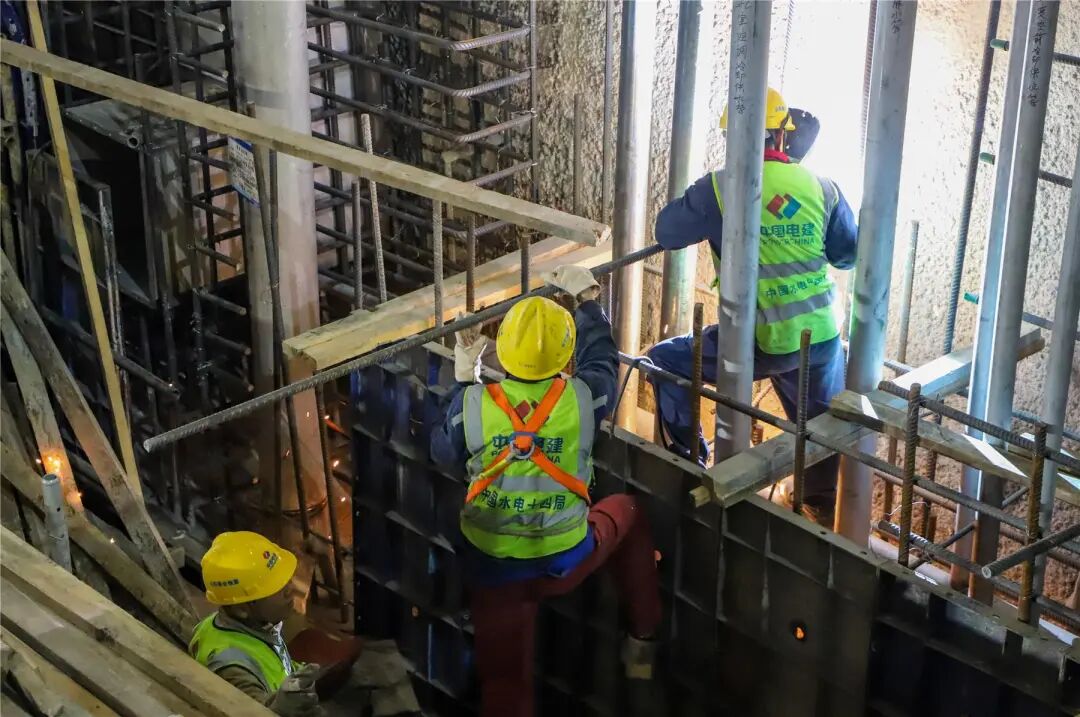

  2号、3号机组正进行钢筋绑扎作业

  4号机组部件也将于本月中旬到位

  这座总长177.4米

  体积达21万立方米的巨型地下洞室

  未来将安装4台总装机容量

  1200兆瓦的抽水蓄能机组

  与此同时

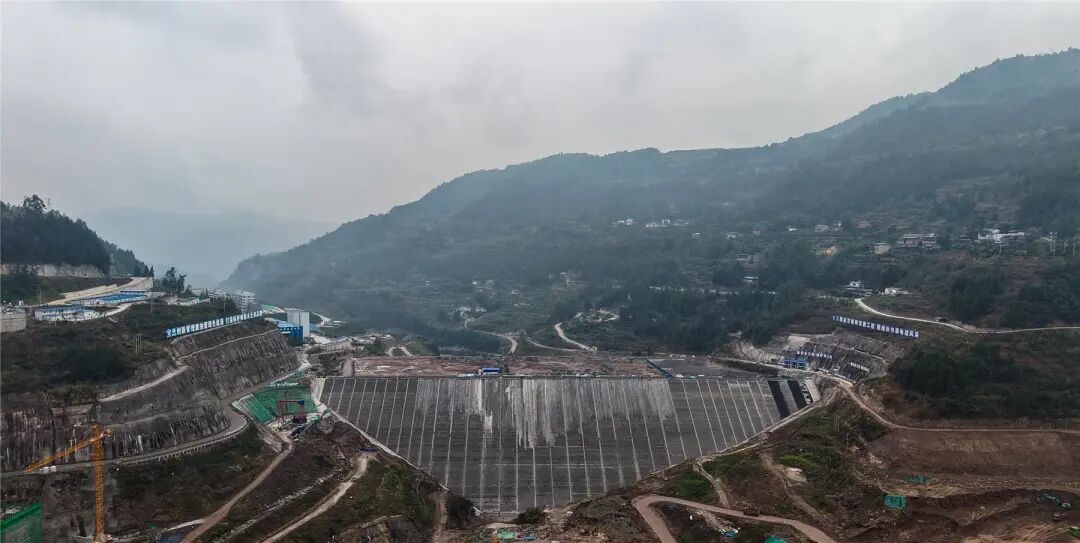

  上、下水库的面板施工与准备工作

  也在加紧进行

  为主坝按期蓄水冲刺

  中国电建重庆云阳抽蓄EPC总承包项目部

  执行总经理任喜军介绍

  2025年

  工程实现了上、下水库大坝封顶和输水系统贯通

  主厂房开挖更比计划提前76天完成

  顺利实现从开挖到浇筑的工序转换

  全年完成产值13.11亿元

  “2026年是建设高峰年与机电施工关键年。”

  任喜军表示

  项目将以数字化平台为支撑

  统筹设计、施工与设备供应

  严控安全质量

  按计划

  下水库将于今年6月下闸蓄水

  上水库于9月蓄水

  目前

  现场共投入施工人员约1300名

  各类机械设备超600台(套)

  全力确保一季度“开门红”

  为后续机组安装与调试奠定坚实基础

  该电站建成投运后

  每年可输送约20亿千瓦时清洁电能

  对增强重庆及渝东北电网调峰能力

  保障区域能源安全、服务绿色发展

  具有重要意义
