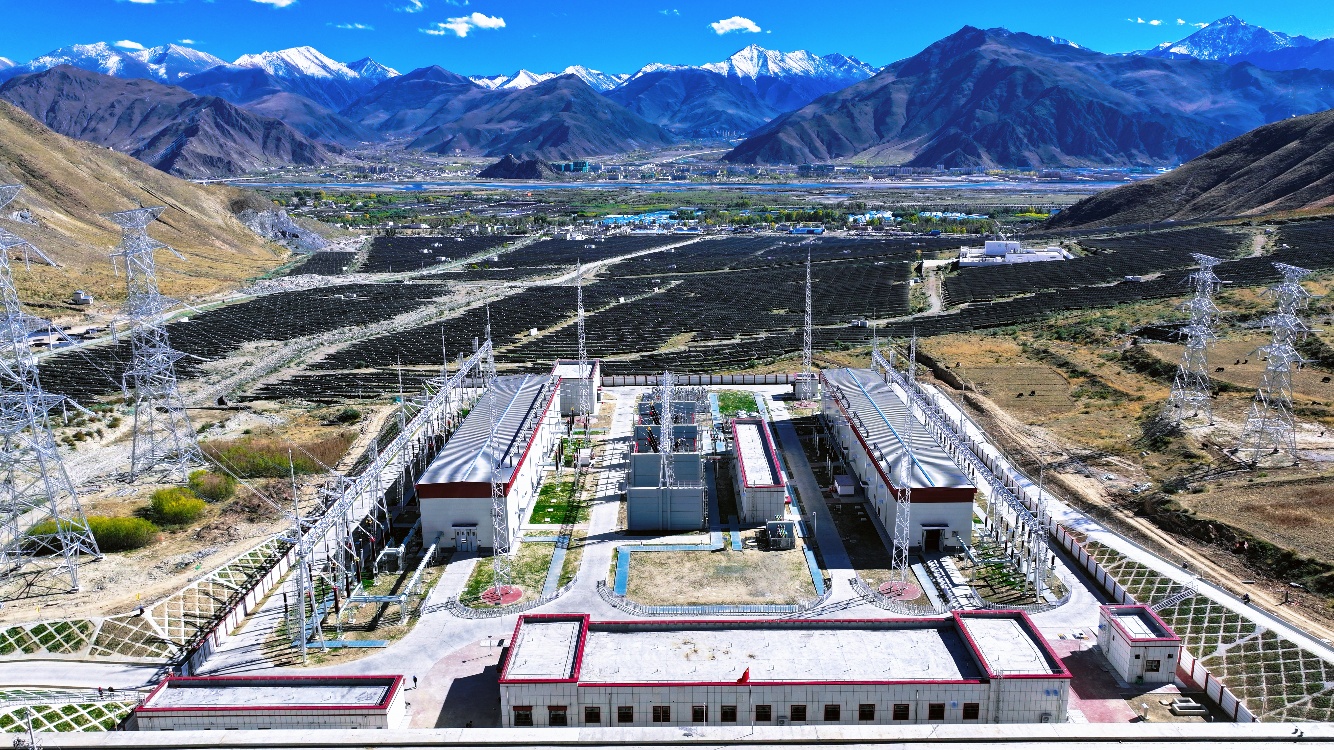

10月16日,拉萨东城220千伏输变电工程一次送电成功,仅用9个半月即完成全部建设任务,树立西藏电网建设新标杆。
工程新建220千伏变电站1座,配套2条220千伏线路改造,新建线路30公里、组立铁塔67基,同步推进5座对端站改造。项目点多面广、交叉密集,站址地形高差悬殊、工期紧迫,施工难度大。国网西藏电力统筹资源、科学编排,推动多专业深度协同。参建人员扎根高原、奋战一线,守牢安全质量底线,攻克地形施工、停电协调等难关。
建设中,项目部坚持全过程质量管控,实现主设备一次试验合格、零缺陷投运。新站运用自动对点装置、仿真主站等新技术,仅用5天完成4376个点位对点作业,工效大幅提升。推行绿色模块化装配式建造,“双节”期间同步推进十座对端站改造,所有站点一次性验收合格。
工程投运后,将进一步织密拉萨220千伏主干网架,为区域民生改善、产业升级注入电力动能。
